1、工程项目开工时,在图纸会审时对于结构复杂,施工难度高的项目,要认真仔细看透图纸。及时调整和优化施工组织设计,也是工程成本有效控制的途径,对施工组织设计进行细化优化,选择适合的施工机具,满足施工的同时又具经济性;合理调度周转材料,精心布置场布图;合理分配工作面,既能加快工程进度,又能确保工程质量。编制出技术上先进,工艺上合理,组织上精干的施工方案。
项目部位严格按照合同条款抓质量、安全、进度,施工现场技术管理人员责任到人。按合同约定按时编制进度计划和进度款报表。对于工程变更,应及时出具工程变更联系单并请监理、甲方签证工程量及价款。由于不可抗力影响,导致工程停工应及时进行工期签证。由于开发商原因造成工期延误及损失,应及时办理书面签证手续。
2、在项目生产过程中,材料成本和机械设备使用占整个工程成本的60%左右,有较大的节约潜力。往往在其他成本出现亏损时,要靠材料的节约来弥补。因此,建立完善的采购和收发料制度十分必要,一般在不影响正常施工的前提下,减少材料储存量,以加速资金周转。材料采购应通过市场调查,论质比价;对于耗量大,价款总额较大的材料应采取招标方式,公开竞价,择优选定。这样既有利于保证质量,又有利于杜绝暗箱操作和腐败现象。
同时, 要加强现场管理,合理堆放材料,减少二次搬运和摊基损耗。并严格收发料制度,进场要认真点验、保质保量,发料要严格按照计划发放,做到帐物相符,台帐清楚,特别要注意各个环节之间的相互监督,相互制约。
对周转材料,如:钢管、扣件、方木、九夹板等应包死基数、实行限额领料。对余料坚持回收、废物再利用,这也是材料成本不可忽视的最终环节。设备管理部门要根据工程质量、进度和设备能力的要求,合理地配备机械,外租机械设备,如:塔吊、吊车、发电机、施工电梯等,分别采取按台班,按工作量或包月等不同的租赁形式进行租用。要按油料消耗定额进行抽查。并合理安排机械设备的进、退场时间,合理调 度和充分利用,提高利用率。自备小型机具,也要合理使用,减少机具闲置。对于机械设备应建立日常定期保养和检修制度,确保机械设备的完好,杜绝机械事故的发生,努力降低机械使用成本。
3、节约现场管理费用,精简管理机构,提高工作质量和效率。强化索赔意识,抓好索赔工作,找准索赔的切入点,抓住在规定时间限度内提高索赔的详细额外费用计算清单和资料,据理力争,提高索赔效果。
(3)劳务分包队伍管理
企业在对劳务分包队伍的管理中特别注意规避三大风险,即施工质量风险、支付风险和合同用工风险。对于施工质量风险,通过现场管理由机物部对材料的使用进行监督;对于支付风险,通过财务部直接向劳务人员支付工资以及现场监督、抽查包工头的支付行为等方式加以监管;对于合同用工风险,通过采用架子队管理来
加以规避。

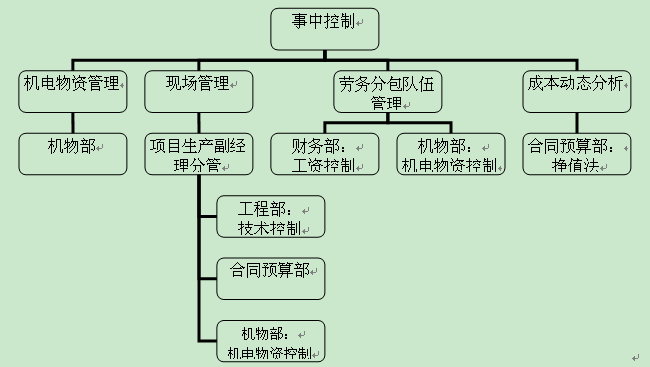

(4)成本动态分析
第一,建立成本核算等报表报送制度。企业应制定成本核算台账和报表表格,每月由财务部和计划合同部填报,并进行预算收入工料分析和实际耗用对比,编制项目成本核算报表,通过信息传导体系上报,使企业管理层对项目成本状况有所了解,以便在成本出现波动时能及时组织有关人员进行分析并实施控制。

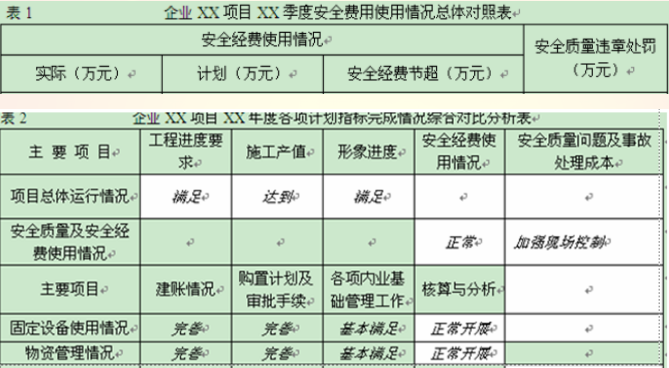

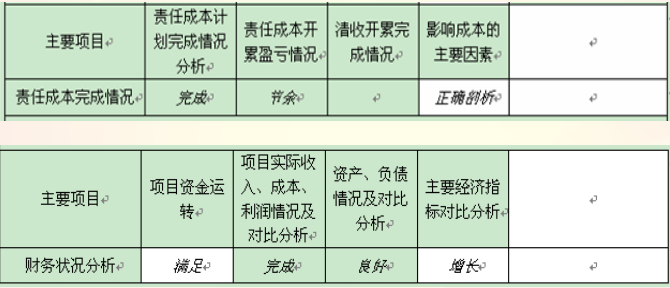

第二,进行经济活动分析。首先,通过填制相关表格,分别对机电物资管理情况、固定设备使用情况、安全质量及安全经费使用情况、财务状况等单项指标进行月度、季度及半年度分析。如对安全经费使用的季度分析,需填制安全经费使用情况总体对照表。其次,对月度、季度及年(半)年度各项计划指标完成情况进行综合对比分析,并填制年度综合对比分析表。
第三,将成本费用与进度计划紧密结合起来考察分析。先确定按年度、季度、月度或相应实际施工进度计划的审核时段,不断将实际成本与计划成本进行对比,考核工程项目成本计划的执行和完成情况是否与预期目标有偏差,并综合考察费用估算与进度计划。

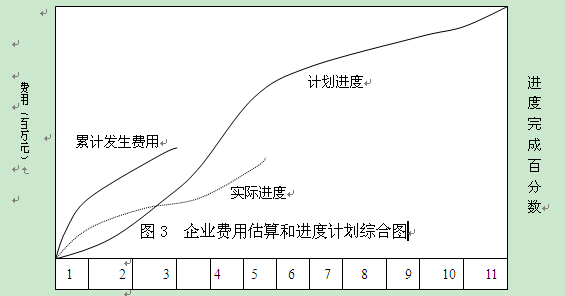

第四,引入挣值分析方法。企业的传统成本测算方法是在施工图预算的基础上进行的,这是一种相对静态的测算方法,而施工项目是个动态过程,物价变化、进度变化和项目风险等因素都在不断地影响着项目成本,企业结合这些变化引入了挣值分析方法,通过度量和比较实际成本和计划成本,来对成本进行动态和及时的控制,并编制出一套比较完整的挣值报告 (临界指数0.8~1.2) 。
4、工程施工阶段成本控制的途径
(1)采用科学、经济合理的施工方案,优化施工组织设计
项目施工方案不同,工期就会不同,所需机器、工具也不同。因此,施工方案的优化选择是施工企业降低工程成本的主要途径。施工方案是否先进、合理不仅直接关系到施工质量,也必然会直接影响工程项目的目标成本和工程项目的利润。施工项目有多个方案,其中只有一个最优方案。按照最优方案施工可以降低成本、加快进度、保证质量和安全,实现工程项目投入少产出最大、提高经济效益。
在工程实施过程中,除了应组织专家对投标文件的施工组织设计进行审查外,还应对施工过程中的各个阶段的施工方案做比选,工程项目施工各个阶段、各个环节,都有一个施工方案比选问题,应用价值工程等方法通过不断地对项目做多方案的技术经济比较分析,努力挖掘节约工程投资潜力,从而达到控制工程成本,获取更高经济效益的目的。
比如,每个工程项目建点初期,都要涉及临时设施搭建问题,对临时设施可以采取自建、租用、自建与租用相结合等方案,每个方案成本投入是不同的。对工期较长、人力较多的项目,一般以自建为主,对工期较短、人力很少的项目,则以租用为主。在施工机械和设备的选择上,更需要有一个方案比选问题,机械费用比例很大,购买或租赁要经过充分论证。
(2)人工费控制
人工费在建筑产品成本中约占10%~20%,并且随劳动力市场价格变化而变化。
首先,降低施工成本首先要真正在人的思想上牢固树立起成本意识的概念。虽然降低施工成本的重点不在人而在于物,但是如果施工人员素质低、成本概念模糊或淡薄,那么,观念上的落后必然导致行动的错位,劳动生产率低下,最终会使效益白白地流失。在项目施工过程中必须动员施工企业全体员工树立竞争意识,转变观念,才能为企业做好成本控制工作打下坚实的群众基础。
其次,依据施工组织设计、施工网络计划的施工进度安排,月初依据工序要求合理做出用工计划数量,并将安全生产、文明施工及零星用工按一定比例(一般为5%~10%)一起包给领工员或班组,进行包干控制,结合市场人工单价计算出本月的人工费控制指标。
最后,从用工数量方面进行成本控制:在施工过程中依据工程分部分项内容,对每天用工数量连续记录,完成一个分项工程后,与清单报价中的用工数量进行对比,找出存在的问题,采取相应的措施,对控制指标加以修正。每月完成几个工程分项后都同清单报价中的用工数量对比,考核控制指标完成情况。通过这种控制对比节约用工数量,就意味着降低人工费支出,增加了相应的效益。
(3) 材料费控制
材料费一般占全部工程项目成本的65%左右,直接影响工程成本和经济效益。材料费控制包括材料订购、材料价格和材料用量控制三个方面内容。
材料订购方面,应考虑资金的时间价值,减少资金占用,合理确定进货批量和批次,尽可能降低材料储备。比如按照价值工程理论采用ABC分析法将公司的所有材料成本按金额从大到小的顺序排列起来分为ABC三大类,A类进行重点控制,B类实行一般控制,而C类只需采取简单的控制方法即可。不同类型材料采用不同的采购原则、领料制度。
材料价格控制包括买价控制、运费控制。
①买价控制:“市场形成价格”这一理论要求我们正确对待价格信息。作为施工方,为了控制工程成本,应主动走向市场,了解市场,了解、比较多家材料供应商的产品质量和价格,筛选出几家质优、价廉的材料、设备供应商,并与这些供应商建立长期的联系,及时了解材料、设备的价格变化情况;同时也应适时掌握周边商家的材料、设备价格情况。从而能较好的控制材料、设备的质量和价格,降低工程造价。
②运费控制:合理组织运输,尽可能就近购料,选用最经济的运输方法,降低运输成本。
材料用量的控制包括以下几个方面
①坚持按定额确定的材料消费量,实行限额领料制度,各班组只能在规定限额内分期分批领用,如超出限额领料,要分析原因,及时采取纠正措施;
②在施工过程中加强现场管理,合理堆放,减少二次搬运,降低堆放、仓储损耗;杜绝没有收人的支出,把返工损失降到最低限度。
③改进施工技术,推广使用降低料耗的各种新技术、新工艺、新材料;
④在对工程进行功能分析、对材料进行性能分析的基础上,力求用价格低的材料代替价格高的材料;⑤认真计量验收。坚持余料回收,降低料耗水平。
(4)机械费控制
机械使用费在建筑产品成本中约占5%~8%,机械费控制指标,主要是根据工程量清单报价数量参考定额计算出各类机械的使用台班数。要充分利用现有机械设备进行内部合理调度,力求提高机械利用率。在设备选型配套中,注意一机多用,减少设备维修养护人员的数量和设备零星配件的费用。
(5)优化施工现场管理
对于施工企业来说,现场管理是其生产经营活动的基础。同时,它也是企业整体管理工作中最重要的组成部分。从某种意义上说,现场管理优化水平,代表了企业的管理水平,也是施工企业生产经营建设的综合表现。因此,施工企业应该内抓现场,外抓市场,以市场促现场,用现场保市场,并在此基础之上,不断优化现场管理。
优化现场管理必须遵循经济效益原则、科学合理原则和标准化规范化原则。只有这样,才能从根本上提高施工现场的生产和工作效率和管理效益,从而建立起一个科学而规范的现场作业秩序,最终达到控制成本的目的。
(6)加强质量管理,控制施工质量成本
项目成本与其产品的质量水平存在着密切的相互依存关系。质量成本包括控制成本和故障成本两个主要方面。控制成本属于质量保证费用,与质量水平成正比关系;故障成本属于损失性费用,与质量水平成反比关系。应该以工程承包合同为标准,确定适宜的质量目标。质量目标定的越高,相应的质量标准也要高,投入也要增大。除树立品牌、扩大知名度工程以外,要仔细研究承包合同的质量要求,恰当把握准合同要
求的临界点。
(7)加强施工现场安全管理
项目部要树立安全就是效益的观念,积极预防和避免可能发生的安全事故,对安全事故的多发区域时刻监控,减少或避免发生安全事故;要严格执行奖罚制度,使全体员工树立起清醒的安全意识,从源头上消除安全事故隐患。安全工作越好、处理安全事故支出的费用就越少,施工所受的干扰也就越小,因而费用支出也越少。否则,如出现重大安全事故,不但给国家、集体和个人带来重大的损失,也影响工人的施工情绪,导致劳动生产率下降,施工进度势必受到影响,从而加大施工成本,施工安全直接影响施工项目的成本。
(8) 严格合同管理,控制合同变更
项目施工合同管理的时间范围应从合同谈判开始,至保修日结束为止,尤其加强施工过程中的合同管理,抓好合同管理的攻与守,攻意味着在合同执行期间密切注意我方履行合同的进展效果,以防止被对方索赔。在合同签订后,要做好合同文件的管理工作,合同及补充合同协议及经常性的工地会议纪要、工作联系单等作为合同内容的一种延伸和解释,必须完整保存,同时建立技术档案,对合同执行情况进行动态分析,根据分析结果采取积极主动措施。
(9)加强现场工程量签证的监督和管理工作
现场签证是工程建设过程中一项经常性的工作,许多工程由于现场签证的不严肃,引起工程成本失控,这方面的教训是非常多的。据统计,由于工程量签证问题所引起的工程结算价的上升幅度可达15%~25%,个别的甚至更高。严格现场签证管理,要求工程技术人员与工程经济人员相配合,不仅做到“随做随签”,还应该做到以下几点:
①要严格四方签证制度。所有的现场签证必须经施工单位项目经理、总监理工程师、设计单位代表、业主代表四方共同签字方为有效。
②有条件的业主可以指派工程造价管理专业人员常驻施工现场,随时掌握、控制工程造价的变化情况,进行跟踪费用控制。签证必须达到量化要求,工程签证单上的每一个字、每一个字母都必须清晰。如阀门J41W-1.6P-DN100与J41W-1.6-DN100只是一个字母之差,材料价格则相差十倍以上。
③签证内容必须与实际相符。要加强现场工程管理人员经济观点及思想素质教育,要求他们不仅要懂得设计、施工技术,还要具备工程经济方面的知识。培养他们实事求是的作风,在抓好工程质量、工期、安全监督的同时,充分重视节约工程成本的重要性。
④签证的范围应正确。现场工程管理人员必须认真阅读招标文件及投标文件,明确招投标范围,切勿盲目签证。
