一、大逻辑
(一)市场价设置

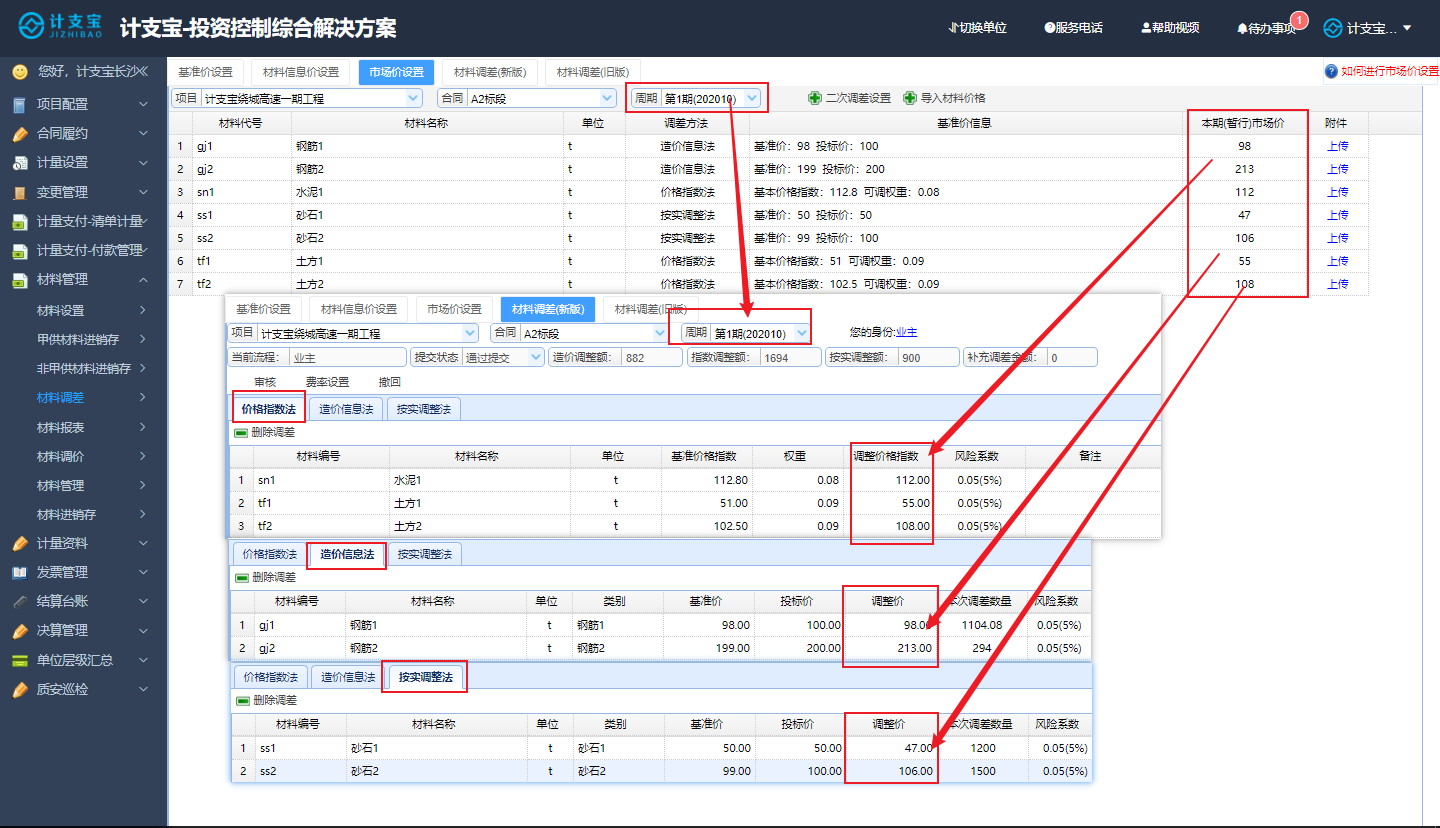

第一步:依次点击【材料管理】 -> 【材料调差】 -> 【市场价设置】;

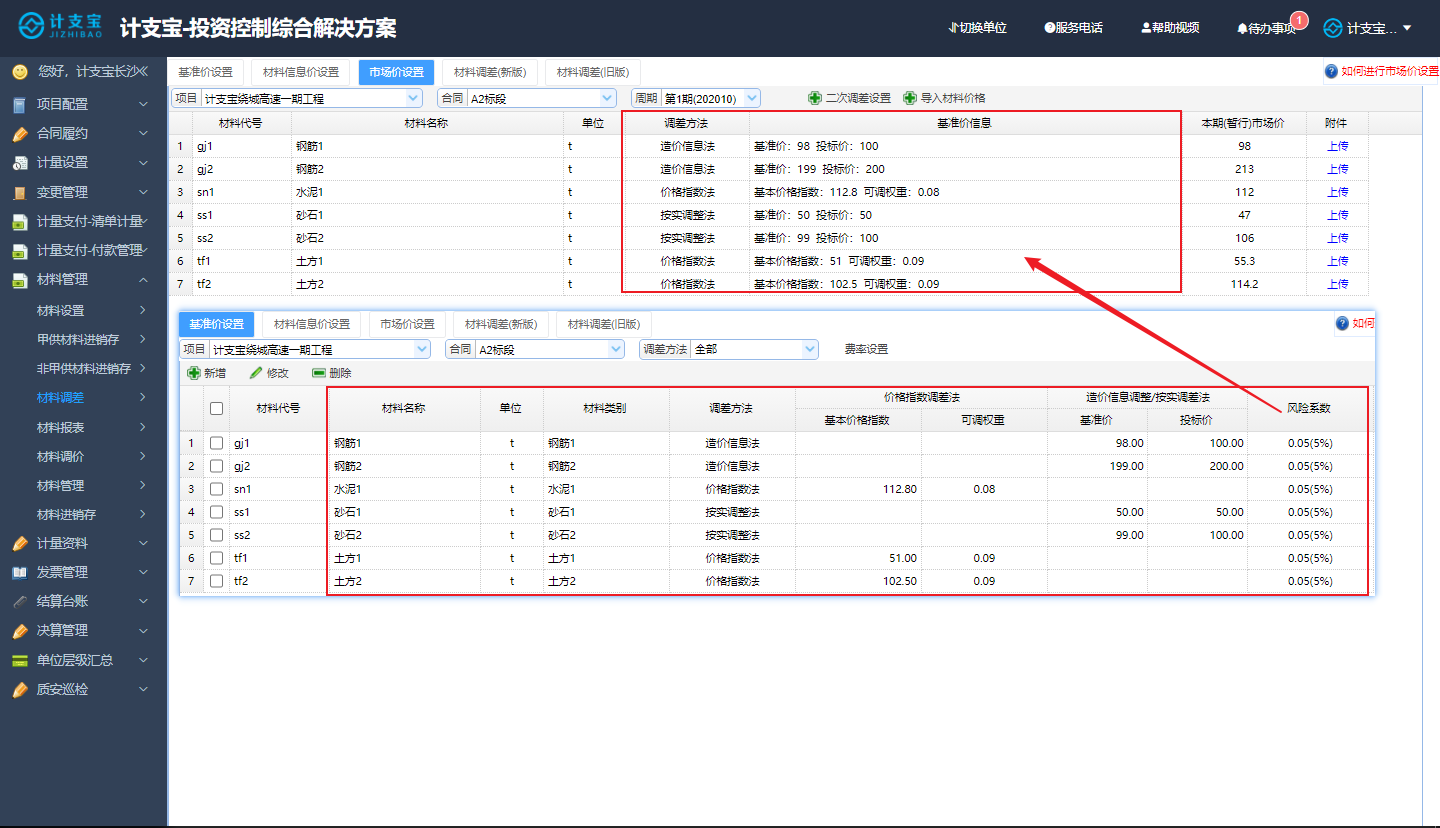

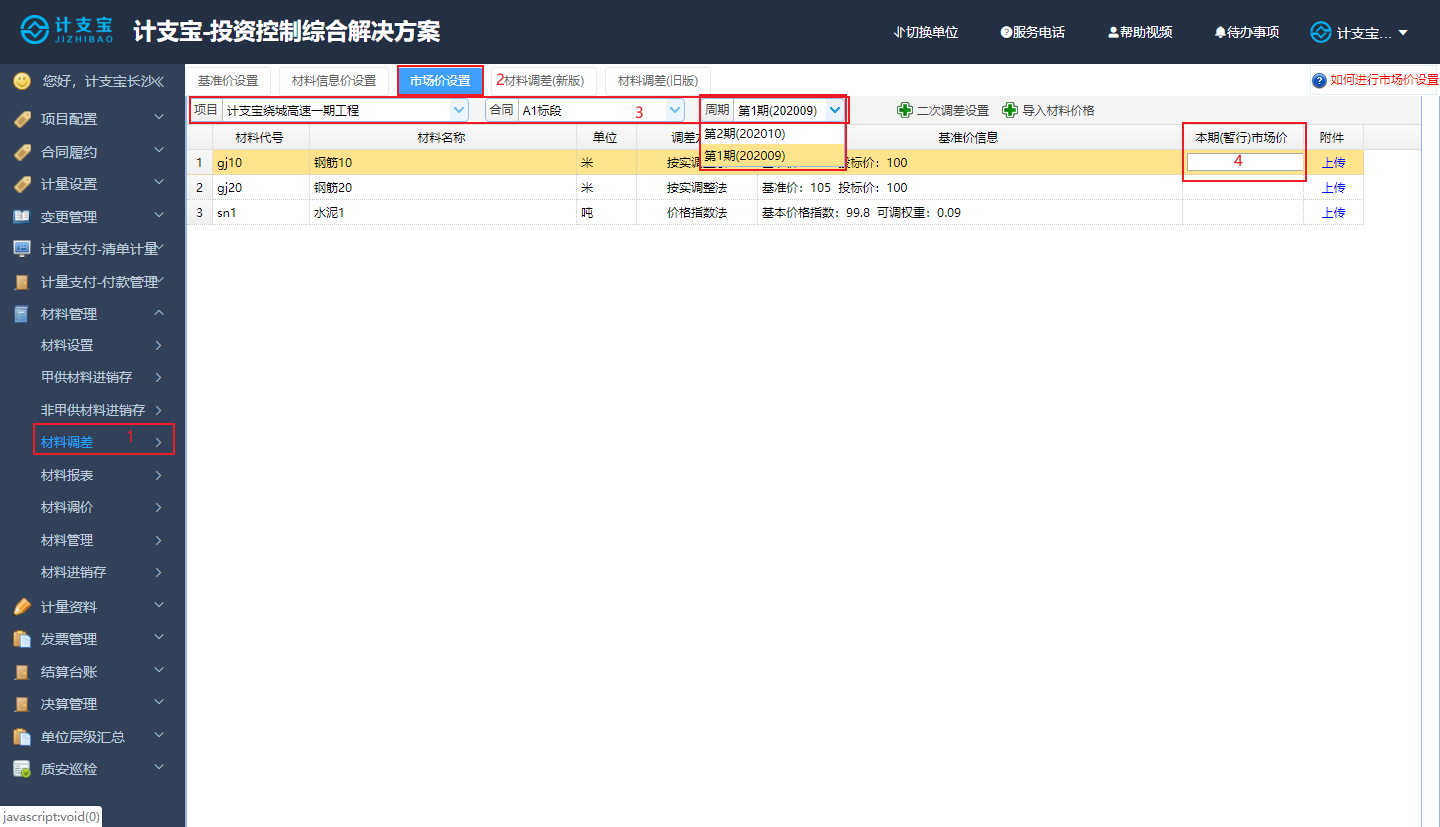

第二步:在【项目】下拉列表中选中项目,在【合同】下拉列表中选中合同,并在【周期】下拉列表中选中当前市场价周期,双击“本期(暂行)市场价”填入市场价;

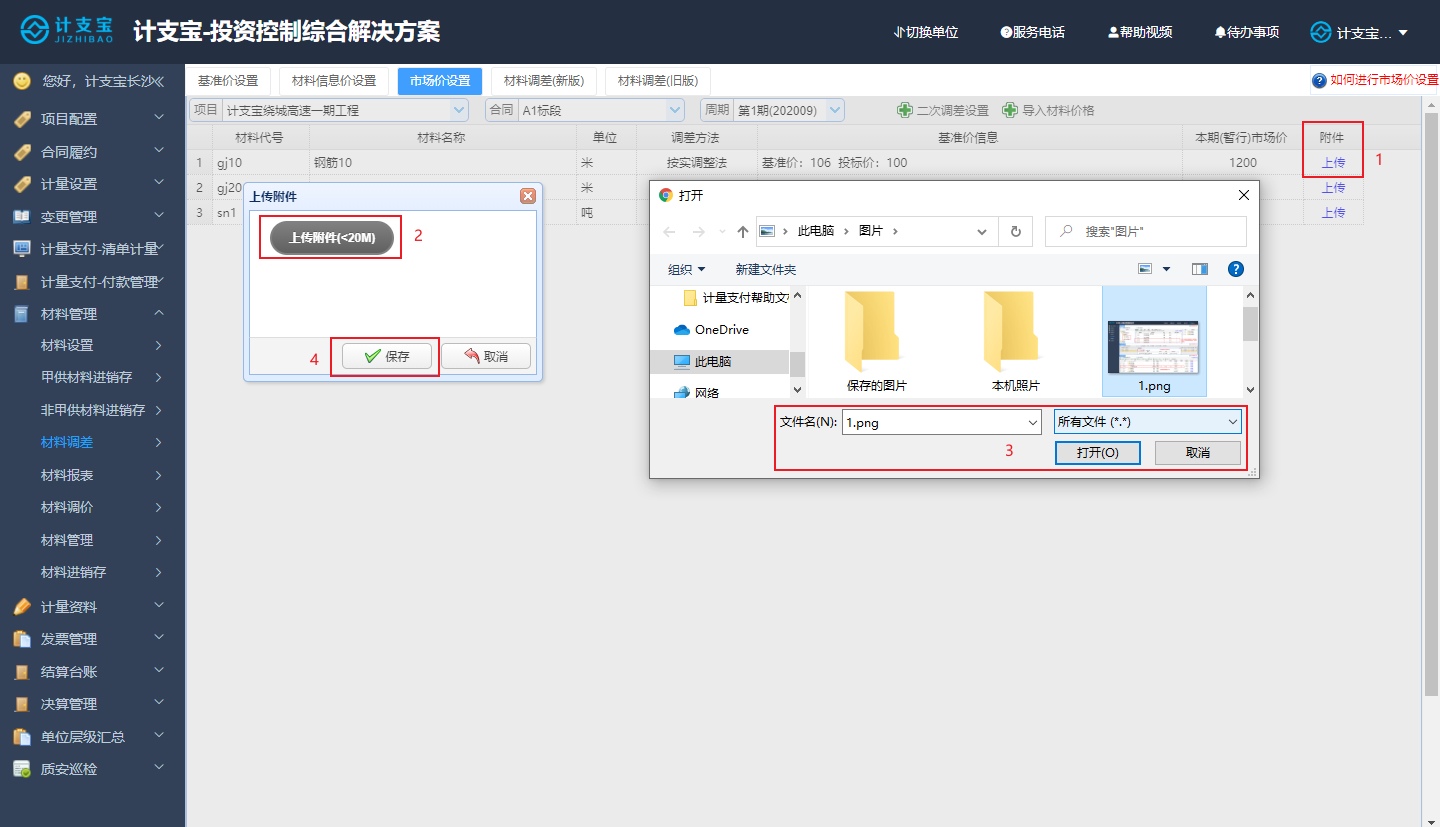

第三步:点击【上传】,在弹出对话框中,点击【上传附件】,选择本地相关附件,点击【打开】,导入附件后,点击【保存】。
(二)导入材料价格

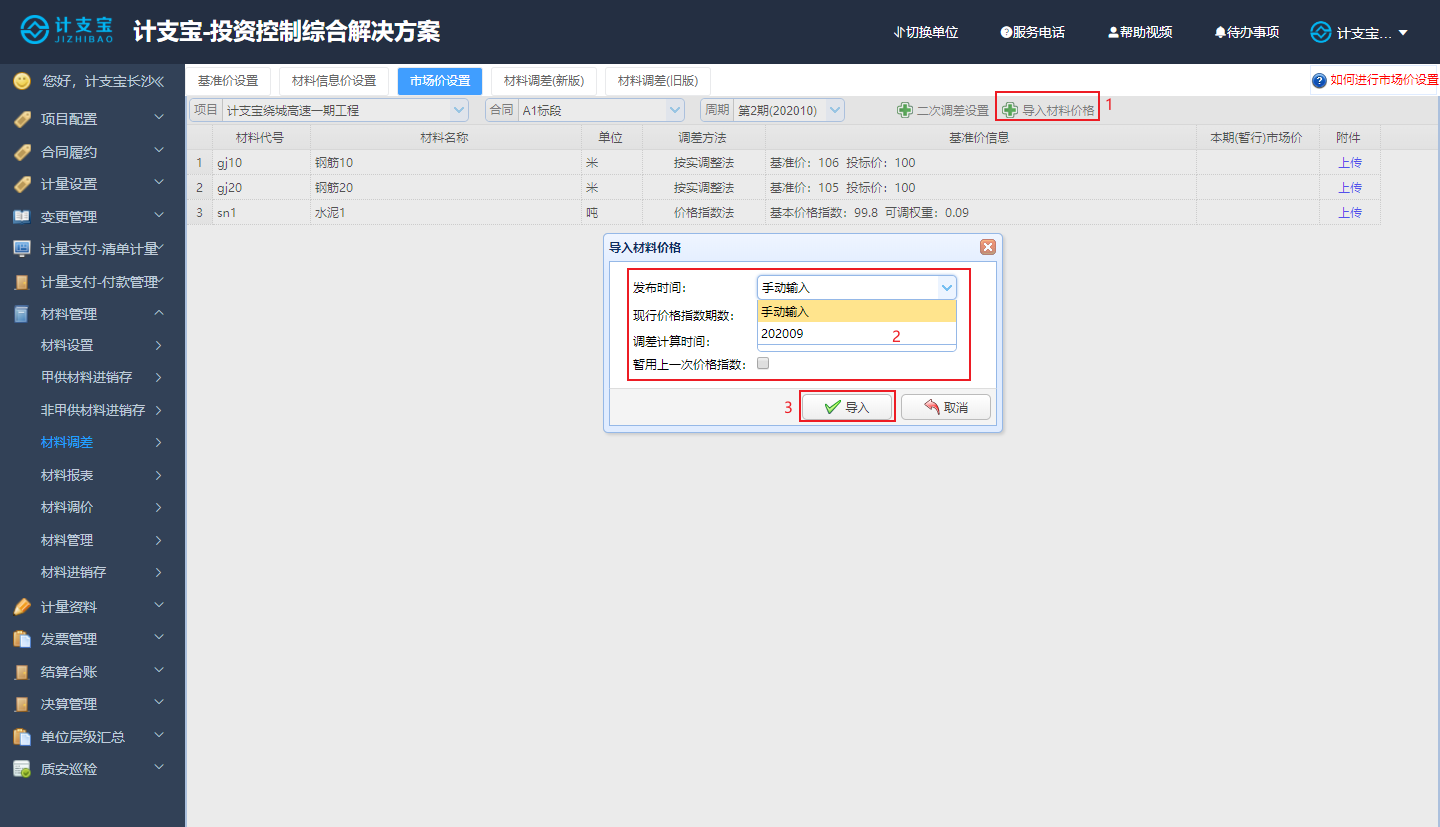

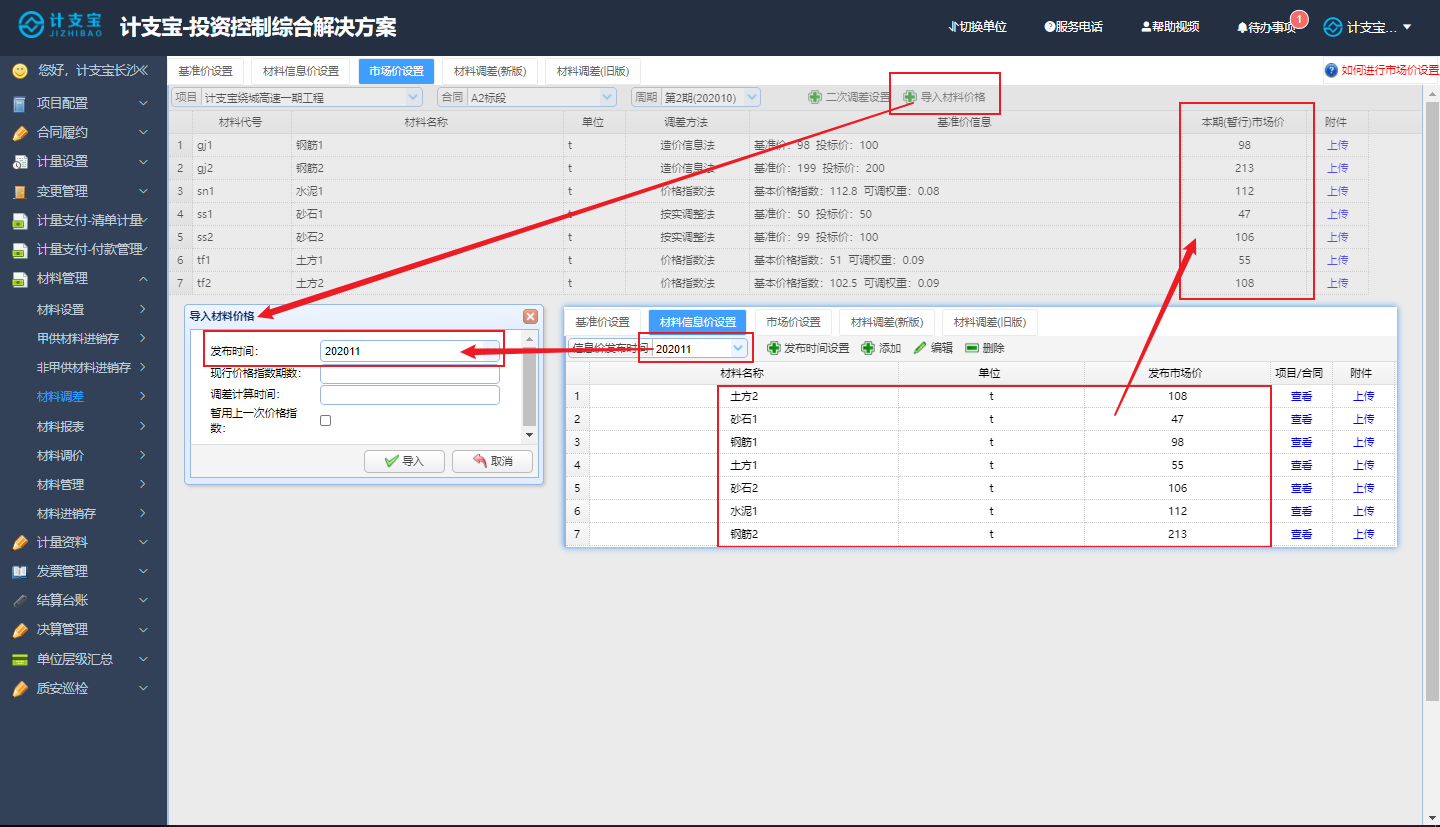

第一步:点击【导入材料价格】;

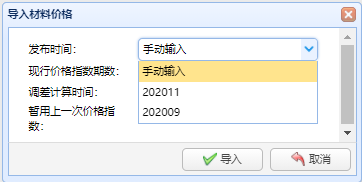

第二步:在弹出对话框中选择“发布时间”,并填入“现行价格指数期数”、“调差计算时间”,如当前市场发布价未更新,则勾选“暂用上次一价格指数”,点击【导入】。

(三)二次调差设置

第一步:点击【二次调差设置】;

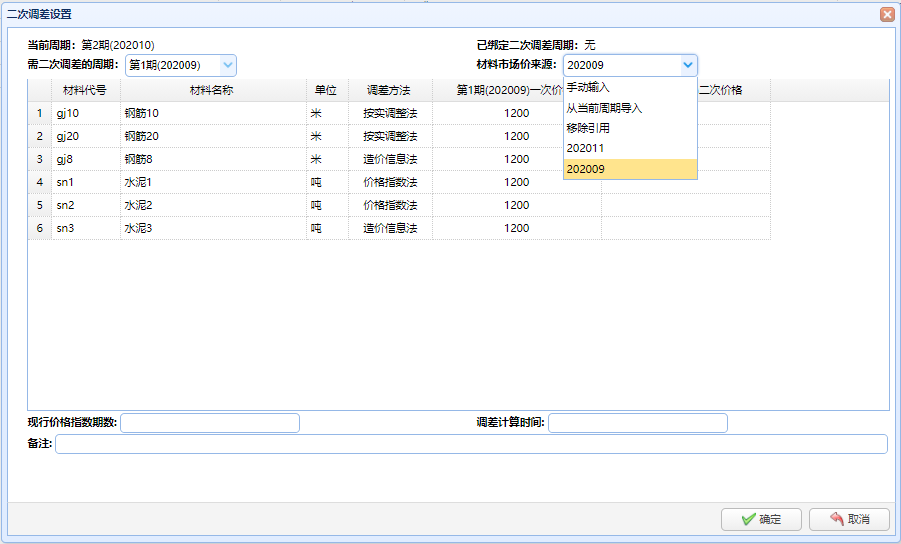

第二步:在弹出对话框中,下拉选择“需二次调差的周期”和“材料市场价来源”,如选择“手动输入”则双击“二次价格”填入价格,其他来源方式自动导入;
第三步:填入“现行价格指数期数”、“调差计算时间”和“备注”,点击【确定】。
二、按钮解释
【项目】:通过下拉列表形式,选择相应项目;
【合同】:通过下拉列表形式,选择对应的合同段;
【周期】:通过下拉列表形式,选择对应的调差周期,调差周期对应的计量周期;
【二次调差设置】:进行材料二次调差设置,因为材料的市场发布信息价时间可能会比计量周期滞后,在完成计量时经常可能采用上一期的发布信息价作为市场价,在下一期的计量开始时,会针对上一期的材料调差进行二次调差,以尽量减少甲方或者施工方的损失;
<需二次调差的周期>:一般为当前周期的前一期或者某一期;
<材料市场价来源>:可以选择‘手动输入’、‘从当前周期导入’,或者指定某一周期信息发布价;
【导入材料价格】:导入材料的市场价,可通过‘手动输入’或者指定某一周期发布信息价;
三、小逻辑
3.1 前置操作
1、基准价设置:需要预先设置材料基准价,在进行市场价设置时,系统自动引入基准价信息;
2、材料信息价设置:需要预先设置材料信息价,在进行市场价导入和二次调差设置时,可根据材料信息价自动导入。
导入材料价格:
二次调差设置:
3.2 后续影响操作
材料调差:在材料调差时,各类材料的调整价以当期的材料市场价为准。
(一)市场价设置
第一步:依次点击【材料管理】 -> 【材料调差】 -> 【市场价设置】;
第二步:在【项目】下拉列表中选中项目,在【合同】下拉列表中选中合同,并在【周期】下拉列表中选中当前市场价周期,双击“本期(暂行)市场价”填入市场价;
第三步:点击【上传】,在弹出对话框中,点击【上传附件】,选择本地相关附件,点击【打开】,导入附件后,点击【保存】。
(二)导入材料价格
第一步:点击【导入材料价格】;
第二步:在弹出对话框中选择“发布时间”,并填入“现行价格指数期数”、“调差计算时间”,如当前市场发布价未更新,则勾选“暂用上次一价格指数”,点击【导入】。
(三)二次调差设置
第一步:点击【二次调差设置】;
第二步:在弹出对话框中,下拉选择“需二次调差的周期”和“材料市场价来源”,如选择“手动输入”则双击“二次价格”填入价格,其他来源方式自动导入;
第三步:填入“现行价格指数期数”、“调差计算时间”和“备注”,点击【确定】。
二、按钮解释
【项目】:通过下拉列表形式,选择相应项目;
【合同】:通过下拉列表形式,选择对应的合同段;
【周期】:通过下拉列表形式,选择对应的调差周期,调差周期对应的计量周期;
【二次调差设置】:进行材料二次调差设置,因为材料的市场发布信息价时间可能会比计量周期滞后,在完成计量时经常可能采用上一期的发布信息价作为市场价,在下一期的计量开始时,会针对上一期的材料调差进行二次调差,以尽量减少甲方或者施工方的损失;
<需二次调差的周期>:一般为当前周期的前一期或者某一期;
<材料市场价来源>:可以选择‘手动输入’、‘从当前周期导入’,或者指定某一周期信息发布价;
【导入材料价格】:导入材料的市场价,可通过‘手动输入’或者指定某一周期发布信息价;
三、小逻辑
3.1 前置操作
1、基准价设置:需要预先设置材料基准价,在进行市场价设置时,系统自动引入基准价信息;
2、材料信息价设置:需要预先设置材料信息价,在进行市场价导入和二次调差设置时,可根据材料信息价自动导入。
导入材料价格:
二次调差设置:
3.2 后续影响操作
材料调差:在材料调差时,各类材料的调整价以当期的材料市场价为准。
